绿色数据中心政策——本质:双碳战略配套政策

以下从政策定位、目标协同、措施设计、产业角色四个维度展开,并特别结合2024 年7 月最新发布的《数据中心绿色低碳发展专项行动计划》(发改环资〔2024〕970 号)进行说明:

1、“双碳战略配套政策”的核心内涵

“双碳战略配套政策”并非泛指所有减排政策,而是特指为实现中国“2030 年前碳达峰、2060 年前碳中和”目标,在重点能耗行业推出的系统性、强制性、可量化的配套政策体系。对数据中心而言,该类政策聚焦三个层面:

强制能效管控:要求新建大型数据中心PUE≤1.25(国家枢纽节点≤1.2),存量改造后PUE≤1.5;服务器能效需达《塔式和机架式服务器能效限定值及能效等级》(GB43630-2023)节能水平以上。

可再生能源强制配额:2025 年国家枢纽节点新建数据中心绿电占比超80%,并通过绿电交易、直供试点保障实施。

空间布局与碳足迹绑定:强制“东数西算”布局,支持非实时算力西迁,绑定西部风光电资源;禁止上架率<50%的城市新建大型数据中心,抑制低效扩张。

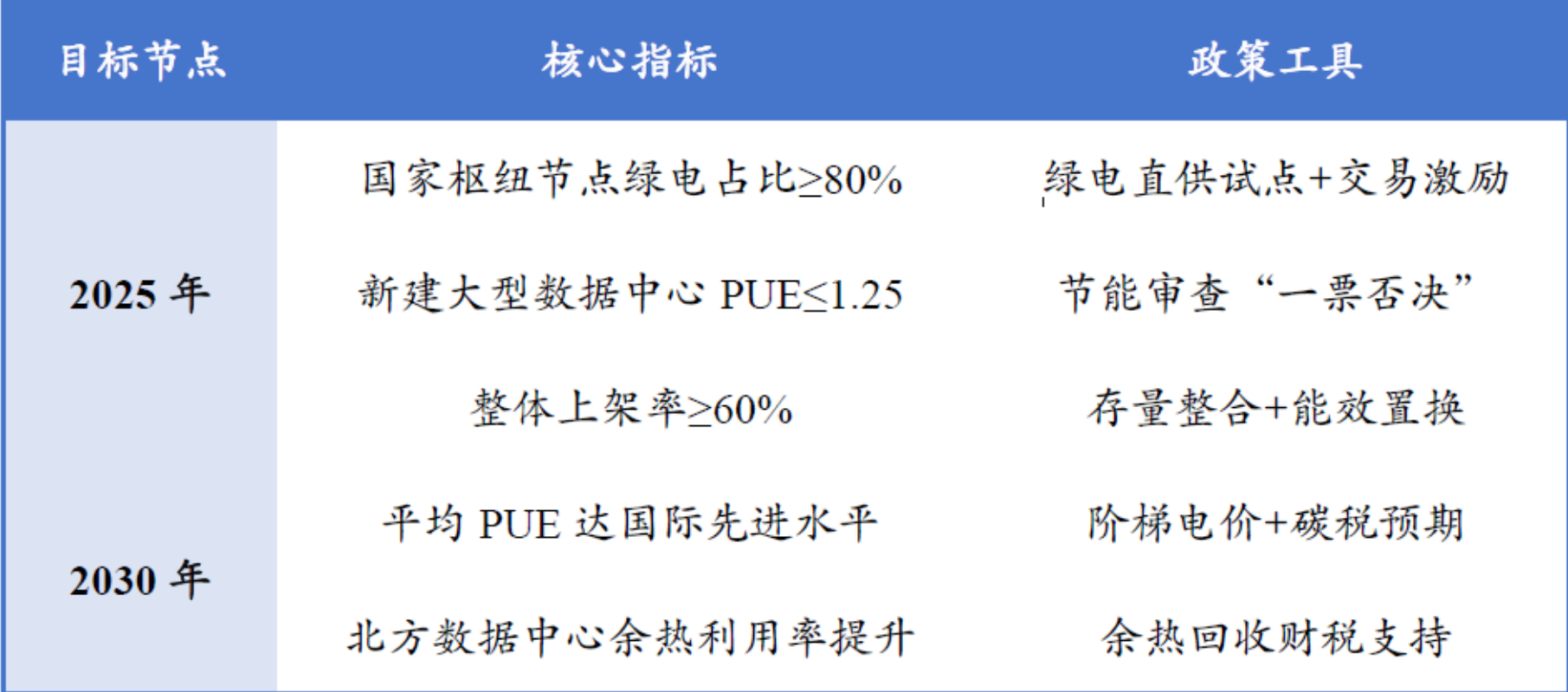

表:数据中心双碳目标时间表与政策工具

2、四大逻辑链条解释数据中心政策为何属于“双碳配套”

当前数据中心政策体系完全服务于双碳目标,其配套性体现在以下逻辑闭环中:

① 目标直接承接碳中和约束性指标

政策明确定位数据中心为“能源消耗增速最快领域之一”,其改造是完成“十四五”能耗强度降低约束性指标的关键支撑。若不严控数据中心能耗,工业、交通等领域减排空间将被挤占。

② 措施与全国碳市场机制深度咬合

阶梯电价:对PUE>1.5 的数据中心实施惩罚性电价;能耗置换:新建项目需通过淘汰存量低效数据中心获取能耗指标;碳核算绑定:要求数据中心接入国家碳监测平台,纳入未来碳配额分配试点。

③ 技术路径锁定零碳能源结构转型

政策强制要求数据中心从“依赖火电”转向“风光储直联”:内蒙古、甘肃等西部枢纽配套建设吉瓦级风光基地,实现“电从身边取”;推广“算力-电力协同”技术(如AI 调优+区块链绿证),确保绿电利用率>95%。

④ 退出机制倒逼行业出清

对PUE>1.8 的“老旧小散”数据中心限期关停;虚拟货币挖矿等非合规负载被永久禁止。

3、数据中心为何成为双碳战略的“关键战场”

从排放贡献与杠杆效应看,政策聚焦数据中心具有必然性:

①指数级增长的碳足迹

单座超大型数据中心年耗电量超1 亿千瓦时,相当于10 万户家庭年用电。若不干预,2030 年数据中心用电占比将达全国8%。

② 减排成本低且见效快

通过液冷/蒸发冷却等技术,PUE 可从2.0 降至1.3 以下,能效提升35%+;相比钢铁、化工等行业,数据中心改造周期短(1-2年)、技术成熟度高。

③ 拉动绿色技术创新的杠杆支点

政策强制推广的技术(如高压直流供电、余热回收)可复用于智慧园区、新型电网,推动跨行业减排。

4、配套政策的实施路径:从合规要求到商业引擎

政策从“约束性指标”,转向构建“绿色算力”经济系统:

①金融工具激活改造动力

绿色REITs:允许PUE≤1.35、出租率>85%的数据中心发行不动产信托;转型债券:票面利率较普通债低1.2-1.8 基点。

②区域协同创造新商业模式

“算力飞地”:东部企业在西部建设数据中心,碳足迹计入西部;“以数换地”:数据中心投资方为地方政府提供算力服务,置换土地/绿电指标。

③技术标准重塑市场格局

2025 年起,未达PUE≤1.5 的数据中心无法获得ISP 牌照;服务器能效“领跑者”(T/CECA-G 0284-2024)认证成为采购硬门槛。

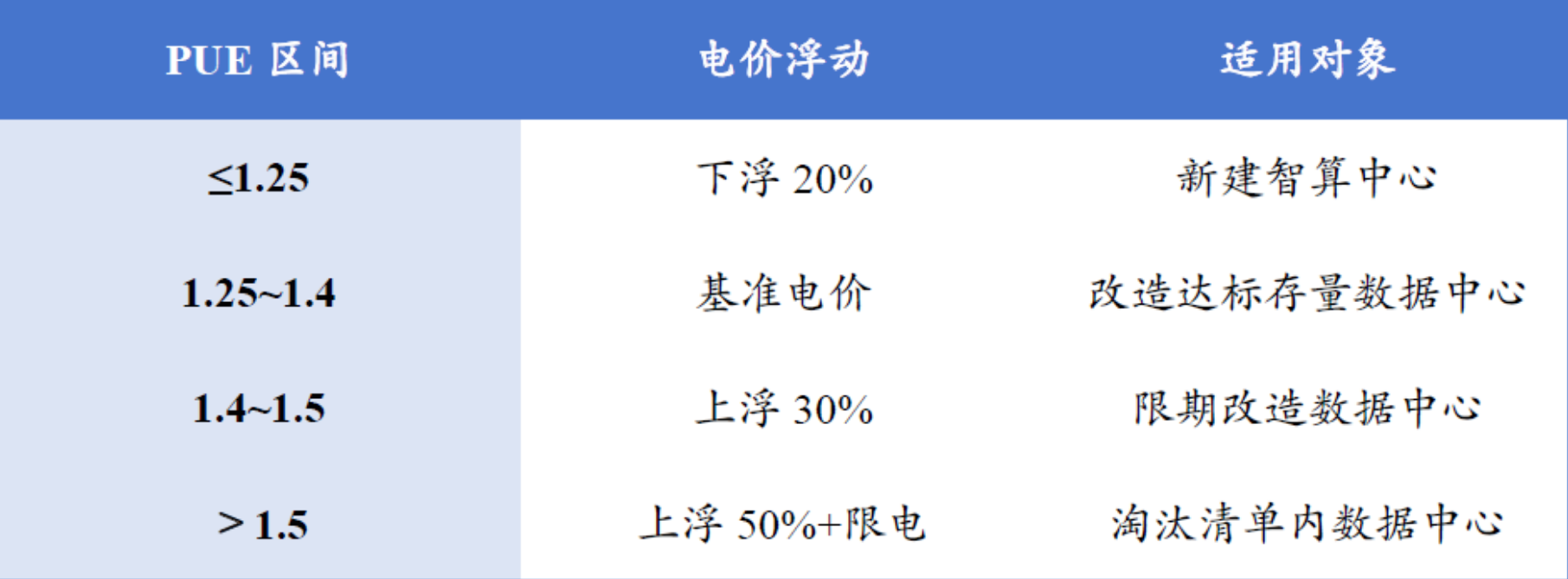

表:阶梯电价机制与能效水平绑定。注:基于《行动计划》阶梯电价条款整理。

小结:数据中心政策是双碳战略的“精准手术刀”。当政策制定者将数据中心定义为“支撑新质生产力的高载能基础设施”,其政策设计就必然以双碳目标为轴心——既要满足算力爆发需求,又要避免成为碳排放大户。最新《专项行动计划》本质是“双碳手术刀”:切除高PUE 存量设施(关停PUE>1.8 项目);嫁接风光储直联系统(西部节点绿电>80%);激活“算力-绿电”协同市场(区块链绿证+AI 调度)。未来三年,数据中心行业将在政策驱动下完成“双重进化”:从“电力黑洞”转向“零碳算力工厂”,从成本中心升级为绿电交易主体+余热供能节点。企业需在技术选型(液冷/高压直流)、区位布局(西部集群)、融资工具(绿色REITs)等维度深度绑定政策要求,将合规压力转化为竞争护城河。
